广元市红十字系统灾后重建项目实施情况通报

发布时间:2009-08-10 18:07    阅读:2918次

         根据市红十字会灾后重建项目督察工作安排,6月至7月,我会项目督导人员分别对全市7个县(区)红十字系统援建的各类项目进行了抽查和督导。实地查看项目37个,其中:博爱学校16个,博爱卫生院9个,博爱新村5个,博爱村卫生站7个。督导人员采取实地查看施工现场、听取县区红十字会工作人员汇报、查阅相关资料相结合的方式,对项目实施进度、安全措施、工程质量、宣传公示、基层组织建设等进行了全面的检查。现将有关情况通报如下:
    一、项目进度情况:
      截止7月底,督导的16所博爱学校中,利州区实验小学已完成装饰,即将竣工;青川县茶坝乡小学、苍溪县陵江镇庙垭小学、云峰镇小学、旺苍县高阳镇鹿渡小学、元坝区明觉乡小学、石井铺乡小学、红岩镇小学已主体完工,进入装饰阶段,有望8月底竣工;元坝区清水小学、苍溪县运山镇小学也即将主体完工;苍溪县雍河乡小学、旺苍县张华镇友坝小学、嘉川镇石桥小学和剑阁县柳沟乡小学项目分别完成一层、二层框架浇筑;朝天区曾家镇小学、宣河乡小学已开始基础施工。
       9所卫生院项目中,利州区白朝乡卫生院、元坝区红岩卫生院主体即将完工;苍溪县陵江镇卫生院正进行二层立柱浇筑;利州区兴安社区卫生服务中心、苍溪县白驿镇卫生院、龙山镇卫生院、旺苍县盐河乡卫生院、双河镇卫生院正在进行基础施工;朝天区曾家镇卫生院前期准备工作完成,将于8月6日正式开工。
5个新村项目中,青川县木鱼镇文武村共300户,现全部主体完工,有200户入住;白朝乡徐家村共141户,有85户主体完工,有5户入住;剑阁县毛坝乡百花村共89户,现全部完成一层,其中有53户完成二层;旺苍县张华镇九台村共81户,已全部主体完工,其中有54户正进行室内装饰;张华镇歧平村共41户,已全部入住。
       7个村卫生站项目中,利州区盘龙镇上石村卫生站、协合村卫生站、旺苍县张华镇九台村卫生站、歧山村卫生站、已竣工;青川县木鱼镇文武村卫生站已主体完工;剑阁县毛坝乡百花村卫生站和利州区白朝乡徐家村卫生站已完成一层。
总的看,从5月以来,全市红十字系统灾后重建项目实施进度明显加快,所有新村农房建设已基本完成主体工程,学校、卫生院绝大部份进入主体施工阶段,个别项目可望在本月内竣工。

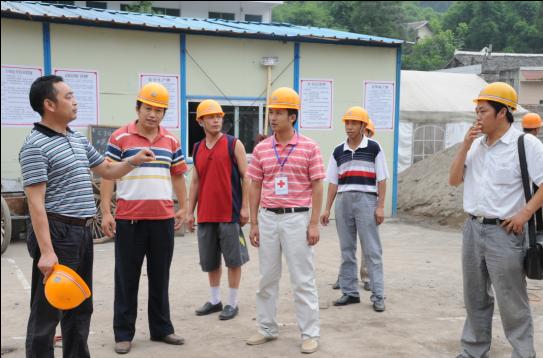

     二、现场督察情况:

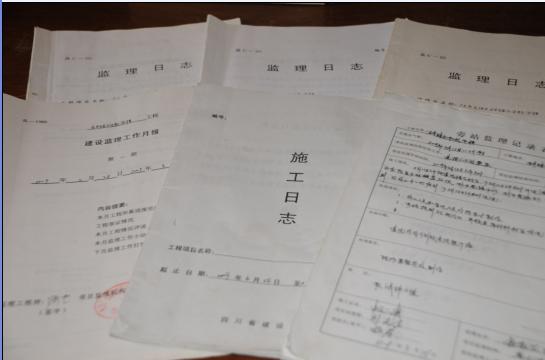

       1、通过现场查看,学校和卫生院项目工程招投标手续齐全,工程建设均由具有相应资质的建筑公司承担,工程使用的建筑材料均进行了抽样检验;工程现场均有具备资质的监理公司派驻现场监理人员,监理日志和旁站监督记录比较完整规范,工程管理较为有序和严谨;新村项目基本实现了统一规划,统一设计,统一施工。受援户均在村里进行过公示,且对红十字会援助标准比较清楚;项目申报资料和开工资料齐备,主体完工的项目正在准备上报中期报告。

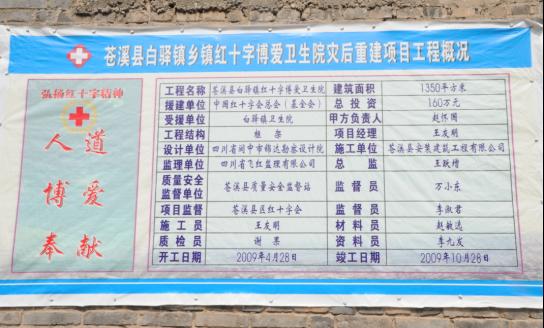

       2、施工现场悬挂有宣传红十字精神的宣传标语。大部分地方都按照红十字会要求,规范设置了项目工程概况公示牌,以方便社会对红十字系统援建项目的了解和监督。
     三、存在的问题
        1、个别项目进度严重滞后。苍溪县白驿镇卫生院、龙山镇卫生院、旺苍县盐河乡卫生院、双河镇卫生院、利州区兴安社区卫生服务中心等目前仍处于基础施工阶段,进度滞后的原因:一是因场镇整体规划的调整造成;二是前期地勘工作存在一些疏忽,导致基础工程设计与地质结构不符,施工中再次调整设计方案,拖延了工期。
       2、施工现场安全隔离措施不严,存有不同程度的安全隐患。特别是旺苍县嘉川镇石桥小学,虽制定有各种安全制度,但并未落实到位,施工工地既未设置隔离防护栏,也未设置安全防护网,施工现场还有小孩随意逗留,存在着严重的安全隐患。
       3、部分项目监理人员身兼数职,同时担任一个片区或几个片区的项目监理任务,四处奔忙,不能坚守工作岗位。在这次督查中,苍溪县和旺苍县就有一些项目施工现场见不到项目监理,查不到资料。
       4、宣传公示工作亟带待完善。大部分项目施工现场的宣传公示牌不按红十字会要求制作,碑、牌、匾的设置也极不规范,红十字标志的使用存在许多问题。
     四、下一步工作要求
       1、在保证安全质量的前提下,切实加快项目工程进度;
       2、认真做好竣工项目的碑、牌、匾的设置工作;
       3、教育、卫生部门要抓紧成立行业红十字会,受援单位要尽快建立基层红十字组织;
       4、按要求做好项目软件资料的收集和归档工作。
